政府標案採購實驗室設備 2026|流程、規格書與共同供應契約要點
・作者:陳經理・閱讀時間 11分鐘
公立學校、研究機構與政府實驗室採購設備時,走的是另一套規則。同一台機器,自行採購跟走標案,在規格怎麼寫、誰能驗收、不符時怎麼處理上都不同——而且這些差異都寫在法律裡,不是慣例。
這篇整理標案採購實驗室設備最常卡住的三件事:規格書的綁標紅線、共同供應契約能不能用、以及履約驗收的法定要求。

圖說:標案的五個階段順序固定、不可跳——需求確認 → 規格訂定 → 公告招標 → 開標決標 → 履約驗收。每一段都有法定要求
重點摘要: 標案規格書最硬的一條紅線:招標文件不得要求或提及特定商標、專利、設計、型號、特定來源、生產者或供應者;不得已而列廠牌時,必須註明「或同等品」字樣,且所列廠牌僅供參考、不得限制廠商必須採用(政府採購法第26條執行注意事項)。
標案採購與一般採購的三個差異
一、規格怎麼寫,有法律限制
自行採購時,規格書寫死型號只是讓自己失去比價空間;標案則是明確違規。
法規要求以功能與效益訂定規格,且不得指定特定商標、專利、設計、型號、來源、生產者或供應者(政府採購法第26條執行注意事項)。詳見〈規格書的關鍵作用與綁標紅線〉。
二、誰能驗收,有明文規定
一般採購的驗收由誰做,內部決定即可。
標案不行:「驗收時應由機關首長或其授權人員指派適當人員主驗,通知接管單位或使用單位會驗。機關承辦採購單位之人員不得為所辦採購之主驗人或樣品及材料之檢驗人」(政府採購法第71條)。
買的人不能自己驗——這是利益迴避設計,不能因為人手不足就便宜行事。
三、驗收不符怎麼處理,有法定路徑
一般採購可以協商;標案有明定的三條路徑(限期改善類、部分驗收、減價收受),而且減價收受在查核金額以上還要先報上級機關核准(政府採購法第72條)。
流程總覽:需求、規格、公告、開標、履約
五個階段,順序固定。
| 階段 | 主要工作 | 產出 | 最常卡住的地方 |
|---|---|---|---|
| 1 需求確認 | 確認實驗用途、樣品條件、使用頻率、場地條件 | 需求說明 | 只寫機種名稱,未寫使用情境 |
| 2 規格訂定 | 撰寫招標規格書,確認無綁標疑慮 | 招標規格書 | 條件湊起來只剩一家符合 |
| 3 公告招標 | 依採購金額級距辦理公告 | 招標公告與文件 | 規格書疑義未先釐清,導致更正重招 |
| 4 開標決標 | 資格審查、規格審查、價格評比 | 決標紀錄 | 同等品認定爭議 |
| 5 履約驗收 | 交貨、安裝、試機、驗收、文件交付 | 驗收紀錄與交機文件 | 驗收人員指派不符規定、文件不齊 |
各階段的細部作業與金額級距,依機關內部規定與採購法相關子法辦理,本表為架構性整理。
三個階段間的時間也要算進規劃。設備交期只是其中一段——公告期間、審查、簽核都要時間。年度預算怎麼回推時程見實驗室設備交期要多久。
規格書的關鍵作用與綁標紅線
標案的規格書要同時滿足三件事:買到合用的設備、讓多家能投標、以及在爭議時站得住腳。
法規原文怎麼說
招標文件不得要求或提及特定商標、專利、設計、型號、特定來源、生產者或供應者(政府採購法第26條執行注意事項)。
若確實無法精確描述而需列出廠牌,條件是:
- 必須註明「或同等品」字樣
- 所列廠牌須「現正製造供應、易於獲得、價格合理、無獨占行為」
- 各廠牌之間「價格、功能、效益、標準及特性,均屬相當」
- 所列廠牌僅供參考,不得限制廠商必須採用
而同等品的認定,是指符合功能與性能要求,且不得因此增加價格(政府採購法第26條執行注意事項)。
三種常見的綁標寫法
一、直接寫型號。最直接、最容易被指出。
二、把彼此無關的規格湊成只有一家具備的組合。每一條單獨看都合理,全部同時滿足只剩一個型號。
自我檢查方法:把規格書拆成單條,看每條各有幾家符合;再看全部條件同時滿足還剩幾家。剩一家就要重新檢視。
三、把非必要的設計特徵寫成必要條件。「須採用某某式驅動結構」——那是設計選擇不是功能需求。
用性能規格取代設計規格
| 需求 | 設計規格(違規風險) | 性能規格(建議) |
|---|---|---|
| 加熱攪拌 | 須為某系列陶瓷塗層機種、指定型號 | 加熱面須耐酸鹼;最高溫度 ≥500°C;最大攪拌容量 ≥15 L(水,25°C);轉速精度 ≤10 rpm |
| 耐化性 | 須採用某牌 PTFE 塗層 | 接觸樣品部位材質須為 PTFE 或同等耐化性材質,並提供材質證明 |
| 安全 | 須配備某型過溫保護模組 | 須具過溫保護與過載保護,動作後可復歸 |
右欄每一條都能量測或查驗,且不指向特定產品。規格書的十個必填欄位與逐欄填法見實驗室設備規格書怎麼寫。
要把加熱與控溫類的條件訂成右欄那種可量測的數值(溫度上限、控溫穩定度、面板耐化性),得先掌握這類設備的選型邏輯,見實驗室加熱與溫控設備完整指南。
同等品爭議怎麼預防
同等品的認定是開標階段最常見的爭議。預防方法:
- 規格書把判定標準寫清楚(哪些是必要條件、如何驗證)
- 每一條規格都對應一個可執行的驗證動作
- 需要提交的佐證文件(型錄、測試報告、材質證明)事先列明
規格條件需要先確認可行性?
把規格草案的關鍵條件告訴我們,我們回覆市場上大致有哪些型態的機種能符合,協助你判斷條件是否過緊。
共同供應契約怎麼用:適用情境與限制
共同供應契約是標案採購中最常被問、也最常被誤用的機制。

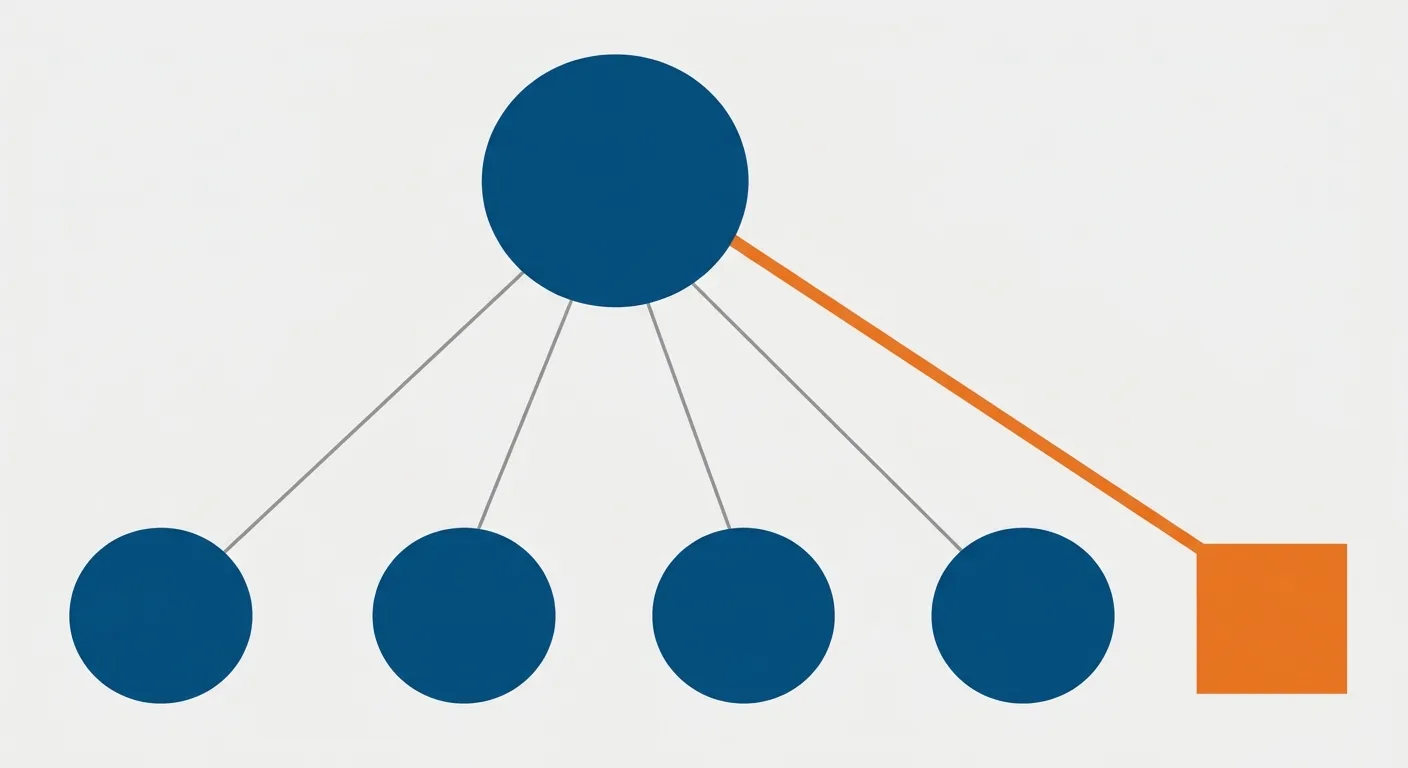

圖說:一個機關(上)與廠商(右)簽約,其他適用機關(下)可直接利用該契約下單,不必各自重跑招標
法源在政府採購法第 93 條:各機關得就具有共通需求特性之財物或勞務,與廠商簽訂共同供應契約;共同供應契約之採購,其招標文件與契約應記載之事項、適用機關及其他相關事項之辦法,由主管機關另定之(全國法規資料庫)。
注意「具有共通需求特性」這六個字——它就是共同供應契約的適用邊界:規格越通用越適合走這條,越客製就越不適合。
定義
共同供應契約是指「一機關為二以上機關具有共通需求特性之財物或勞務與廠商簽訂契約」(共同供應契約實施辦法第2條,2019 年 11 月 22 日修正)。
簡單說:一個機關去簽,其他適用機關可以直接用,不必各自重跑招標。
誰可以簽、誰可以用
實施辦法規定三種情形:多機關共同協議由其中一機關簽訂、由中央或地方政府指定機關簽訂、或由主管機關指定中央機關簽訂(第5條)。
適用機關的範圍會在契約中載明,使用前要先確認自己在不在適用範圍內。
怎麼下單
利用契約辦理採購的程序「應由訂約機關於本契約內訂明」(第8條)——也就是說,程序不是統一的,要看那份契約怎麼規定。
兩個限制要注意
一、訂購限於契約載明的數量或金額範圍內(第6條)。
二、契約期限最長兩年,且總訂購金額不得逾決標公告公開之預算金額(第11條)。
第二點的實務意義:共同供應契約不是永久有效的採購捷徑。契約到期或額度用罄時,就要回到一般招標流程。規劃年度採購時要確認契約還在有效期內、額度還夠。
什麼情況適合用、什麼情況不適合
| 情境 | 適合度 | 說明 |
|---|---|---|
| 標準品項、規格明確 | 適合 | 這正是「共通需求特性」的定義 |
| 採購金額不大、想省流程 | 適合 | 省去自行招標的時間 |
| 需要特殊規格或客製 | 不適合 | 契約載明的品項未必涵蓋 |
| 品項不在契約清單內 | 不適合 | 超出範圍就要另行採購 |
| 需求數量超過契約額度 | 不適合 | 受第6條與第11條限制 |
共同供應契約最常被誤用的地方,是把它當成「不用寫規格書」的捷徑。實際上契約載明的是特定品項與規格,如果你的需求和契約品項有落差(例如需要不同容量、不同電壓、或額外的選配),硬套契約可能買到不合用的設備——而且因為沒有自己寫規格書,驗收時也缺乏逐條核對的依據。判斷方法很簡單:先寫出你的規格需求,再去看契約品項符不符合,而不是反過來從契約清單裡挑一個最接近的。新設單位若還沒把需求品項列出來,可以先用實驗室常用器材清單按實驗類型排出分階段建置的順序,再回頭比對契約涵蓋到哪幾項。
履約與驗收:文件與時程的硬要求
標案的履約驗收有法定程序,不能便宜行事。
驗收人員的指派
「機關辦理工程、財物採購,應限期辦理驗收,並得辦理部分驗收。驗收時應由機關首長或其授權人員指派適當人員主驗,通知接管單位或使用單位會驗。機關承辦採購單位之人員不得為所辦採購之主驗人或樣品及材料之檢驗人」(政府採購法第71條)。
三個要點:限期辦理、可以部分驗收、承辦採購的人不能當主驗人或檢驗人。
驗收紀錄與不符處理
「機關辦理驗收時應製作紀錄,由參加人員會同簽認」——這是強制的,不是建議。
不符時「應通知廠商限期改善、拆除、重作、退貨或換貨」;不符部分非屬重要而其他部分能先行使用時,可經核准辦理部分驗收並支付部分價金(政府採購法第72條)。
減價收受的三個條件
「驗收結果與規定不符,而不妨礙安全及使用需求,亦無減少通常效用或契約預定效用,經機關檢討不必拆換或拆換確有困難者,得於必要時減價收受。其在查核金額以上之採購,應先報經上級機關核准;未達查核金額之採購,應經機關首長或其授權人員核准」(政府採購法第72條)。
三個條件要同時成立,而且核准層級依金額不同。這不是「差一點就打折收下」的萬用出口。
另外,「驗收人對工程、財物隱蔽部分,於必要時得拆驗或化驗」(政府採購法第72條)。
交機文件
驗收的完整三階段(到貨檢查、安裝試機、文件交付)與必收的六份文件,見實驗室設備驗收怎麼做。其中校正報告的追溯性可到 TAF 財團法人全國認證基金會的認證名錄查詢執行單位的 ISO/IEC 17025 資格(TAF 認證名錄, 2026)。
常見問題
政府標案採購實驗室設備的流程是什麼?
五個階段:需求確認、規格訂定、公告招標、開標決標、履約驗收。每一段都有法定要求,且順序不可跳。與一般採購的三個主要差異是:規格怎麼寫有法律限制(不得指定特定商標型號)、誰能驗收有明文規定(承辦採購單位人員不得為主驗人)、驗收不符怎麼處理有法定路徑(限期改善類、部分驗收、減價收受)。時程規劃時要把公告期間、審查與簽核都算進去,不是只算設備交期。
招標規格書可以寫廠牌型號嗎?
原則上不行。招標文件不得要求或提及特定商標、專利、設計、型號、特定來源、生產者或供應者。確實無法精確描述而需列廠牌時,必須註明「或同等品」字樣,且所列廠牌須現正製造供應、易於獲得、價格合理、無獨占行為,各廠牌間價格與功能效益均屬相當,並且僅供參考、不得限制廠商必須採用(政府採購法第26條執行注意事項)。同等品的認定是符合功能與性能要求,且不得因此增加價格。
共同供應契約是什麼?什麼時候可以用?
指「一機關為二以上機關具有共通需求特性之財物或勞務與廠商簽訂契約」(共同供應契約實施辦法第2條)。適用機關可直接利用該契約辦理採購,不必各自重跑招標。適合標準品項、規格明確、金額不大的採購;不適合需要特殊規格或客製、品項不在契約清單內、或需求超過契約額度的情況。要注意訂購限於契約載明的數量或金額範圍內(第6條),且契約期限最長兩年、總訂購金額不得逾決標公告公開之預算金額(第11條)。
標案的驗收有什麼特別規定?
三個要點:應限期辦理驗收且得辦理部分驗收;驗收時應由機關首長或其授權人員指派適當人員主驗,並通知接管或使用單位會驗;機關承辦採購單位之人員不得為所辦採購之主驗人或樣品及材料之檢驗人(政府採購法第71條)。另外驗收應製作紀錄並由參加人員會同簽認,這是強制要求不是建議(第72條)。
驗收不符可以減價收受嗎?
有條件。必須同時成立三件事:不妨礙安全及使用需求、無減少通常效用或契約預定效用、經機關檢討不必拆換或拆換確有困難。符合後「得於必要時減價收受」,且查核金額以上之採購應先報經上級機關核准,未達查核金額者應經機關首長或其授權人員核准(政府採購法第72條)。這不是差一點就打折收下的萬用出口——不符合三個條件時,應走限期改善、拆除、重作、退貨或換貨。
標案採購的三個自我檢查
規格書送出去之前,用這三個問題檢查一遍。
- 拆成單條看,全部條件同時滿足還剩幾家?剩一家就有綁標疑慮,要找出是哪一條在鎖死。
- 有沒有列廠牌?有的話註明「或同等品」了嗎?而且要確認所列廠牌之間確實「價格、功能、效益、標準及特性均屬相當」。
- 同等品的判定標準寫清楚了嗎?哪些是必要條件、如何驗證、要提交什麼佐證文件——寫清楚才不會在開標階段爭議。
至於共同供應契約,記住一個順序:先寫出你的規格需求,再看契約品項符不符合,不要反過來從契約清單裡挑最接近的。
採購的完整六步驟見實驗室設備採購完整指南;供應商評估與第三方查證管道見實驗室設備供應商怎麼選;場地與電源條件見實驗室規劃入門。
規格條件擬好,需要確認市場上有哪些機種符合?
把規格草案的關鍵條件告訴我們,我們據實回覆哪些條件可能過緊、大致有哪些型態的機種能符合。站上沒列到的品項也可以問。
