新設實驗室最常見的兩種失誤剛好相反:一次買太多,或漏掉關鍵的一台。

前者的結果是有半數設備低使用率、還每年編列校正費用;後者的結果是流程卡在某一步,只能外送或臨時借用。

避開兩者的方法是同一個:先問「沒有它就完全做不了實驗」的是哪幾台,其餘按「目前哪一步最常卡住」的順序分階段補。

說明建置是由核心往外分階段擴充,不是一次買齊

圖說:中間那塊是最小可行清單,往外兩圈是後續階段。一次買到最外圈,通常會有半數低使用率

重點摘要: 建置順序建議是稱量 → 加熱溫控 → 混合 → 分離 → 量測。擴充的判斷依據是「目前哪一步最常外送或最常卡住」。耗材備料以月用量 × 前置期 + 安全庫存估,但有效期短的不宜囤

最小可行清單:先買什麼

判準:沒有它就完全做不了

不是「有了會比較好」,是「沒有就做不了」。

用這個判準過濾一次,多數新設實驗室的第一批清單會比原本想的短很多。

建議的採購順序

順序類別為什麼排在這裡
1稱量幾乎所有流程的起點,而且規格需求最容易被低估
2加熱與溫控反應、乾燥、恆溫的基礎
3混合與均質樣品前處理的核心
4分離(離心、過濾、濃縮)通常需要搭配真空或溫控
5量測與檢測依實驗類型差異最大,最適合延後決定

這個順序的邏輯是「依賴關係」而不是重要性——後面的設備常常需要前面的設備配合(例如濃縮需要真空與冷凝),所以先買前面的才不會有設備閒置等配套。

稱量為什麼排第一

除了流程起點之外,還有一個實際原因:天平的規格需求最容易被低估。

多數人會依「最大要稱多重」選機,但真正決定能不能做的是最小稱量——能達到規定相對誤差的最小樣品量。這個數字要用方法容差反推,算法見電子天平選購完整指南

買錯的代價也最直接:解析度不夠時無法用軟體或技巧補救,只能再買一台。

「同步」還包含一件常被排到最後的事:人。

職業安全衛生教育訓練規則第 17 條規定,雇主對新僱勞工或在職勞工於變更工作前,應使其接受適於各該工作必要之一般安全衛生教育訓練全國法規資料庫);第 19 條則訂出在職訓練的法定時數下限(依對象為每二年至少六/十二小時每三年至少十二/六/三小時)(全國法規資料庫);第 29 條要求訓練文件應至少保存十年全國法規資料庫)。

採購清單上的意義每新增一類設備,就同時新增一筆訓練與紀錄的義務——這是「一次買齊」在成本上被低估的部分之一。

環境與公用設施要同步

設備清單與空間配置互為約束。特別是電源——大功率設備常需要 AC 220V(站上加熱板 3000 W 的兩個型號就標示 AC 220V),現場沒有的話要評估拉線。

進場前的四項確認(電壓、相數、迴路容量、接地)見實驗室空間與設施需求

依實驗類型的器材對照

下表是類型層級的常見配置,不是任何特定實驗室的規範。實際需求要依你的方法決定。

類別生物相關化工/材料食品檢驗
稱量分析天平(mg 級以下)精密天平 + 分析天平精密天平
加熱溫控恆溫水槽、培養相關設備加熱板、烘箱、高溫爐烘箱、恆溫水槽
混合磁力攪拌、震盪磁力攪拌、頂置式攪拌、均質均質、攪拌
分離離心離心、過濾(含真空)、濃縮離心、過濾
真空抽濾用抽濾、濃縮、乾燥抽濾
量測pH 計、光學觀察pH 計、黏度、光學pH 計、水分、光學
純水依方法等級依方法等級依方法等級

同一類器材在不同領域的規格需求不同

這是這張表真正的重點。

例如「攪拌」在三個領域的需求就不同:生物樣品多為低黏度小體積(磁力攪拌足夠);化工可能需要處理高黏度大體積(需要頂置式攪拌的扭力)。選型差異見實驗室攪拌設備完整指南

「真空」也是:抽濾只需要粗真空(無油隔膜式即可),而某些乾燥或濃縮應用需要更深的真空。差異見實驗室真空幫浦完整指南

所以照抄別人的清單不會準——同樣一個品名,規格可能差好幾級。


想直接看已上架的設備類別?

產品頁依攪拌混合、加熱溫控、幫浦真空、量測、光學等類別分類,可以先對照清單。

前往產品分類


分階段擴充的判斷依據

說明下一批採購應該投在流程最窄的那一環,而不是平均補齊

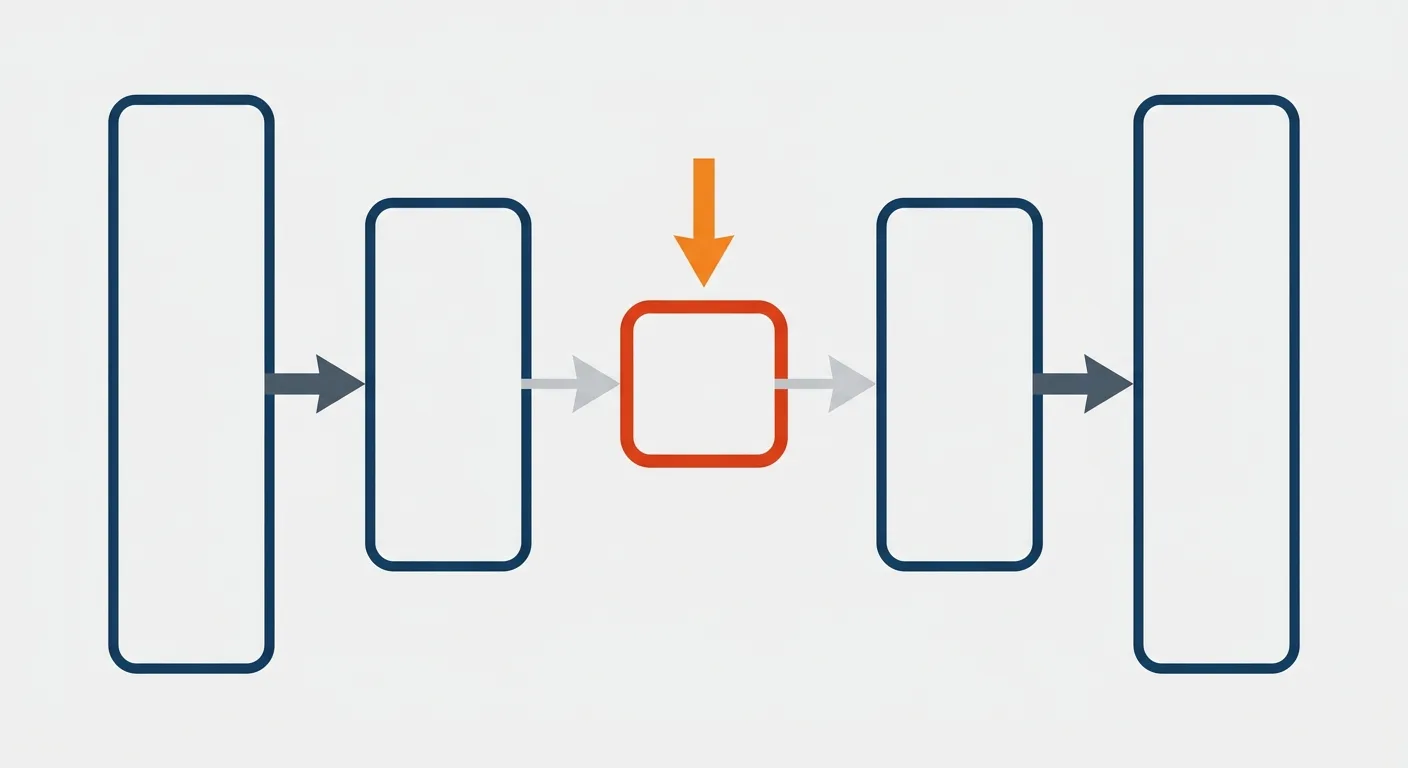

圖說:中間那個矮下去的就是瓶頸。下一批採購投在它身上,比平均補齊其他四個有用得多

判斷依據:哪一步最常卡住

不要按「還缺什麼」補,要按「哪一步最常卡住」補。

三個可觀察的指標:

一、最常外送的步驟。外送代表這一步你做不了,而且每次都有時間與成本。

二、最常排隊的設備。同一台設備多人搶用,代表產能不足。

三、最常臨時借用的項目。借得到是運氣,借不到就停擺。

用紀錄支持判斷

這三個指標都需要紀錄,否則只能憑印象。

最低成本的做法是在設備履歷加一個「最近使用日期」欄位,並在年度盤點時記錄「這一年有沒有用過」。一年之後你就有資料可以判斷——哪些設備低使用率(可以不必再買同類)、哪些天天在排隊(該加購)。

盤點方法見實驗室設備履歷怎麼建

避免一次買齊的三個理由

一、低使用率設備仍有持有成本。佔空間、要保養、要校正、要編列預算。

二、需求會變。第一年的實驗方向與第三年常常不同,太早鎖定規格會買到用不上的。

三、資訊會累積。用過一段時間之後,你對規格需求的判斷會準得多。

分階段建置有一個常被忽略的隱藏成本:每多一台設備,管理成本就往上加一層。這不只是保養與校正的費用——還包含 SOP 要寫一份、人員授權要建一組、履歷要多一列、年度盤點要多走一站、校正排程要多排一個月份。實務上,設備數量從 10 台變成 20 台時,管理工作往往不是加倍而是更多,因為排程衝突與交叉依賴變複雜了。所以「這台要不要買」的判斷除了設備本身的成本,還要問「我們有沒有餘力管理它」。這也是為什麼分階段建置比一次買齊實際——每一階段之間有時間把管理制度跟上。管理制度的架構見實驗室建置與營運管理指南

耗材備料原則

設備買完之後,耗材的規劃常常被跳過——直到某天發現用完了。

基本估法

備料量 = 月用量 × 前置期(月)+ 安全庫存

三個輸入:

一、月用量。用實際紀錄,不要憑感覺。第一次沒有紀錄時,先估一個保守值並開始記。

二、前置期。從下單到收貨要多久。這一項要問供應商,而且要問「一般狀況」與「缺貨時」兩個數字。

三、安全庫存。因應用量波動與交期延遲的緩衝。

有效期短的不宜囤

這是最重要的例外。

有效期短的耗材(例如緩衝液、標準品、部分試劑)囤太多的結果是過期報廢——不只浪費,過期品若誤用還會造成數據問題。

判斷原則:有效期短於「前置期 + 安全庫存的天數」時,就不該按上面的公式囤,而應該提高訂購頻率、降低單次數量。

pH 緩衝液是典型例子:開封後有效期縮短,鹼性緩衝液(pH 10)受二氧化碳影響尤其明顯。詳見pH 計校正步驟

耗材規劃的完整方法見實驗室耗材規劃

三類要特別注意的耗材

一、設備專屬耗材。隔膜、閥片、濾芯、電極——這類的取得管道窄,缺貨時沒有替代品。採購設備時就該問清楚供應方式與交期。

二、有效期短的試劑與標準品。如上,不宜囤。

三、安全用品。手套、護目鏡、吸收棉——這類單價低但缺了會直接影響作業,值得維持較高的安全庫存。

常見問題

新實驗室該先買哪些設備?

用「沒有它就完全做不了實驗」這個判準過濾一次,多數人的第一批清單會比原本想的短很多。建議的採購順序是稱量 → 加熱與溫控 → 混合與均質 → 分離 → 量測與檢測,這個順序的邏輯是依賴關係而非重要性——後面的設備常需要前面的配合(例如濃縮需要真空與冷凝),先買前面的才不會有設備閒置等配套。稱量排第一還有另一個原因:天平的規格需求最容易被低估(多數人依「最大稱多重」選機,但真正決定能不能做的是最小稱量),而且買錯無法用技巧補救、只能再買一台。

設備可以先租嗎?

可以評估,但要把三件事一起算進去。第一,校正與紀錄的歸屬——租來的設備一樣要有校正效期與使用紀錄,才能支撐你產出的數據,這部分是誰負責要先講清楚。第二,SOP 與訓練——換機型時操作方式會變,等於每次都要重新訓練。第三,長期成本——租的優勢在於短期需求或規格還不確定時,但若確定要長期使用,累積下來未必划算。實務上比較適合租的情境是:短期專案、規格尚未確定需要試用、或設備使用頻率很低但偶爾必要。

哪些設備可以之後再補?

依「目前哪一步最常卡住」判斷,而不是按「還缺什麼」平均補齊。三個可觀察的指標:最常外送的步驟(代表這一步做不了,每次都有時間與成本)、最常排隊的設備(產能不足)、最常臨時借用的項目(借得到是運氣)。這三個指標都需要紀錄支持,最低成本的做法是在設備履歷加一個「最近使用日期」欄位,並在年度盤點時記錄「這一年有沒有用過」——一年後你就有資料判斷哪些低使用率、哪些該加購。一般來說量測與檢測類最適合延後,因為它們依實驗類型差異最大。

為什麼不建議一次買齊?

三個理由。第一,低使用率設備仍有持有成本——佔空間、要保養、要校正、要編列預算。第二,需求會變,第一年的實驗方向與第三年常常不同,太早鎖定規格會買到用不上的。第三,資訊會累積,用過一段時間之後你對規格需求的判斷會準得多。還有一個常被忽略的隱藏成本:每多一台設備,管理成本就往上加一層——SOP 要寫一份、人員授權要建一組、履歷要多一列、盤點要多走一站、校正排程要多排一個月份。設備從 10 台變 20 台時,管理工作往往不是加倍而是更多。

耗材要備多少?

基本公式是「月用量 × 前置期(月)+ 安全庫存」,三個輸入分別要用實際紀錄(月用量)、問供應商(前置期,要問「一般狀況」與「缺貨時」兩個數字)、以及依用量波動決定(安全庫存)。但有一個重要例外:有效期短的耗材不宜囤——判斷原則是有效期短於「前置期 + 安全庫存的天數」時,就該提高訂購頻率、降低單次數量,否則會過期報廢,而過期品若誤用還會造成數據問題。另外有三類要特別注意:設備專屬耗材(隔膜、閥片、濾芯、電極,取得管道窄)、有效期短的試劑與標準品、以及安全用品(單價低但缺了直接影響作業)。

建清單的三個動作

  1. 用「沒有就做不了」過濾第一批,按依賴關係排順序。稱量最先,量測最後。
  2. 擴充按瓶頸補,不按缺口補。看最常外送、最常排隊、最常借用的是哪一步。
  3. 耗材用公式估,但有效期短的例外。設備專屬耗材在採購設備時就要問供應方式。

三個動作做完,建置的節奏就會跟得上實際需求。採購流程與規格書寫法見實驗室設備採購完整指南;空間與公用設施的確認見實驗室空間與設施需求
