實驗室規劃入門 2026|動線、排風與電源的六個要點

・作者:陳經理・閱讀時間 11分鐘

新設或改建實驗室時,最常見的順序錯誤是先選設備、再規劃場地

結果是:設備到了裝不上(電壓不對)、裝上了不能用(沒排風)、能用但很難用(動線把清洗區和儀器區排在對角線)。這些都不是設備問題,是規劃問題,而且改起來遠比重買一台設備貴

這篇講規劃階段該先確定的事,以及三個最容易在設備到貨當天才爆出來的技術條件——排風、電源、接地。

說明分區與動線要在規劃階段就定案,不是事後調整

圖說:這些事在圖紙階段決定成本最低——設備進場後再改,動的是水電與排風

重點摘要: 通風不是選配。依職業安全衛生設施規則第292條(2026 年 6 月 30 日最新修正),對有害氣體、蒸氣等作業場所「應採取密閉設備、局部排氣裝置、整體換氣裝置或以其他方法導入新鮮空氣」。哪些設備需要排風,在規劃階段就要定。

規劃前要先確定的三件事

這三件事沒定,後面所有規劃都會反覆改。

一、實驗項目清單

不是「我們做化學分析」這種層級,而是逐項列出:

  • 會用到哪些試劑(特別是揮發性、腐蝕性、有毒的)
  • 需要哪些前處理步驟(加熱、攪拌、均質、離心、消化)
  • 需要哪些量測儀器
  • 有沒有需要恆溫、無塵、避光的特殊條件

這份清單直接決定排風需求、電源需求與分區方式。

二、同時作業人數

決定檯面長度、走道寬度、以及需要幾組獨立的水電點。

常見的低估:只算「編制人數」,沒算學生、訪問人員、或設備廠商到場維修時佔用的空間。

三、未來三年的擴充需求

這一項最常被跳過,也最貴。

預留的東西有三類:空間(檯面與地面)、電源(迴路與插座數量)、排風(管路容量與接點)。前兩者事後補救還有辦法,排風管路事後補是最麻煩的——通常要重新拉管、甚至影響天花板結構。

擴充預留最實際的做法不是「留一塊空地」,而是留水電排風的接點。空地事後可以清出來,但沒有預埋的插座迴路與排風接點,事後補要動到既有裝修。規劃時把「未來可能增加的設備類型」列出來,即使現在不買,也先預留它需要的電壓、負載與排風接點——這筆錢在裝修階段花是最便宜的。

空間與動線:儀器區、樣品區、清洗區的分區原則

分區的目的有兩個:避免交叉污染避免動線交叉造成的碰撞與等待

四個基本分區

分區放什麼相鄰原則
樣品收受與暫存樣品架、冷藏設備、標示區靠近入口,避免樣品穿越整個實驗室
前處理攪拌、均質、加熱、消化、稱重需靠近排風與水源;與樣品區相鄰
儀器量測分析儀器、顯微鏡、天平遠離震動源與熱源;環境穩定
清洗與廢棄水槽、超音波清洗、廢液暫存動線末端;避免與樣品區相鄰

動線要單向、不回頭

理想的動線是:樣品進場 → 前處理 → 量測 → 清洗與廢棄。

清洗區不應該在樣品區與前處理區之間——那會讓乾淨的樣品經過髒的區域。

三個容易被忽略的實體條件

一、天平怕震動與氣流。電子天平應該遠離離心機、幫浦、空調出風口與門口。這是規劃階段就要定的位置,事後搬會發現桌面不夠穩。天平的選型與環境要求見電子天平選購完整指南

二、熱源會影響鄰近儀器。加熱設備、高溫爐旁邊不適合放對溫度敏感的量測儀器。

三、走道寬度要能推設備進出。大型設備進場、或日後送修搬出時的路徑,包括門寬與轉彎半徑。

哪些設備需要排風

這一項在規劃階段判斷錯,事後補救最貴。

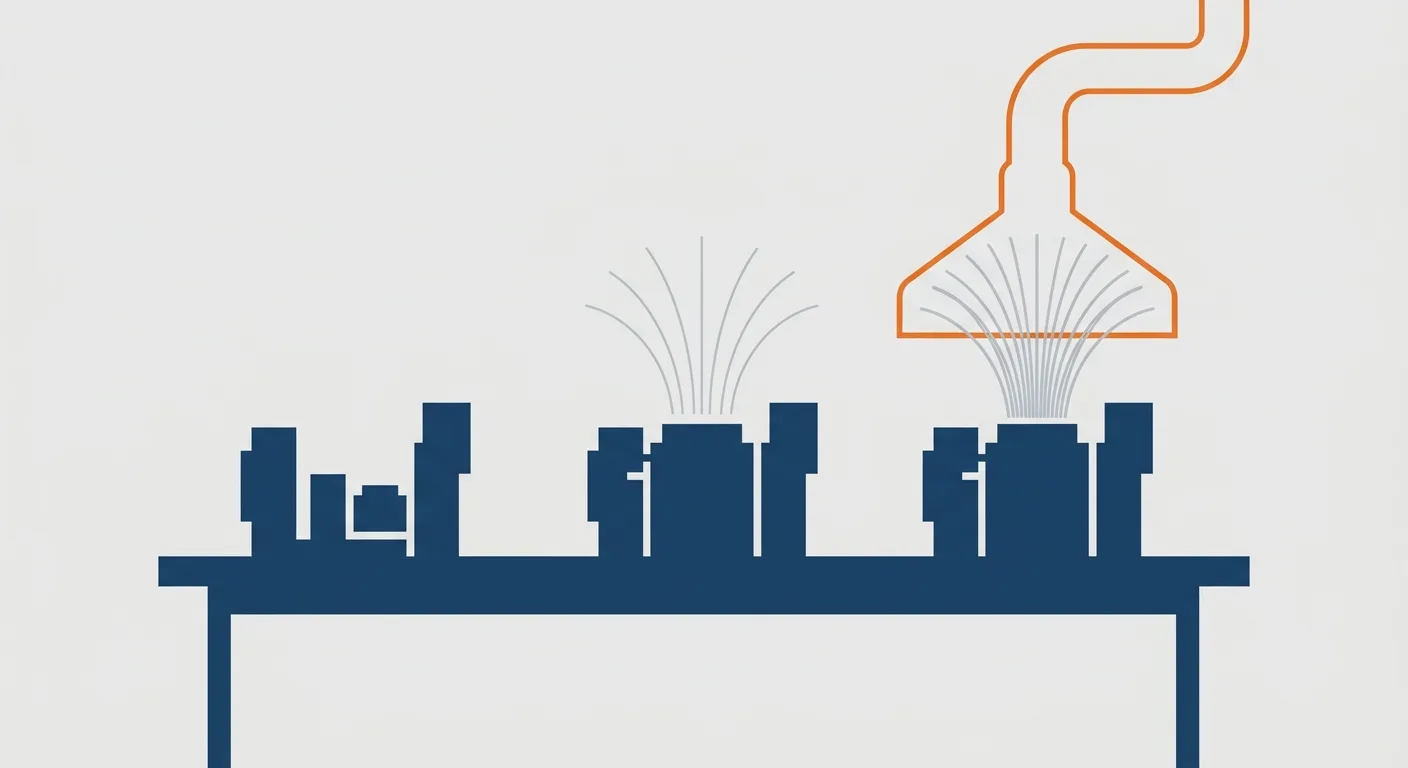

說明依產生的氣體或蒸氣量,設備分為無需排風、需整體換氣、需局部排氣三種等級

圖說:三種等級——不產生有害蒸氣(無需排風)、少量或間歇(整體換氣)、持續或高濃度(局部排氣裝置或密閉設備)

法規怎麼說

對於有害氣體、蒸氣、粉塵等作業場所,「應採取密閉設備、局部排氣裝置、整體換氣裝置或以其他方法導入新鮮空氣」(職業安全衛生設施規則第292條)。

同一規則也要求對有害物危害「應去除該危害因素,採取使用代替物、改善作業方法或工程控制等有效之設施」(第298條)——優先順序是「換掉危害物 → 改作業方法 → 工程控制(排風)」,不是直接裝排風了事。

兩個判斷條件

判斷某台設備需不需要排風,看兩件事:

一、會不會產生揮發性蒸氣或有害氣體。 使用有機溶劑、強酸強鹼、或會產生粉塵的操作,答案通常是會。

二、操作溫度多高。 加熱會加速揮發。同樣的溶劑在室溫下與在 200°C 加熱時的蒸氣產生量完全不同。

情境排風等級
純水或無揮發性水溶液、室溫操作通常不需要
水溶液加熱(例如水浴、恆溫槽)整體換氣即可,注意濕度
使用揮發性有機溶劑、室溫局部排氣裝置
使用揮發性有機溶劑並加熱局部排氣裝置,且應評估密閉設備
產生粉塵的研磨、篩分局部排氣或密閉設備
強酸強鹼加熱消化耐腐蝕材質的局部排氣裝置

本表為規劃階段的判斷起點,實際應依所使用的化學品與作業條件,並依職業安全衛生相關法規與單位內部安全規範辦理。

噪音也要在規劃階段一起處理,而且它有量化的法規依據。

職業安全衛生設施規則第 300 條規定:勞工工作場所因機械設備發生之聲音超過九十分貝時,雇主應採取工程控制、減少暴露時間;八小時日時量平均音壓級超過八十五分貝或暴露劑量超過百分之五十時,應使勞工戴用有效之耳塞、耳罩等防音防護具;工作場所之傳動馬達、球磨機、空氣鑽等產生強烈噪音之機械,應予以適當隔離,並與一般工作場所分開為原則發生強烈振動及噪音之機械應採消音、密閉、振動隔離或使用緩衝阻尼、慣性塊、吸音材料等;且噪音超過九十分貝之工作場所應標示並公告噪音危害之預防事項全國法規資料庫)。

規劃階段的動作:把真空幫浦、離心機、超音波清洗機、研磨設備這類高噪音機種先劃到獨立空間或隔離區——事後才要隔離,通常已經沒有位置可以退。

規劃階段要做的事

  1. 把實驗項目清單裡每一項會用到的化學品列出來
  2. 標出哪些是揮發性、腐蝕性或會產生粉塵
  3. 對照設備位置,決定排風接點的位置與數量
  4. 預留未來可能增加的接點

實驗室安全與防護的完整內容見實驗室安全與防護指南;營運面的管理制度見實驗室建置與營運管理指南


設備進場前想先確認現場條件?

服務項目包含到府安裝與教學,可以先討論電源、排風與動線需求。

前往服務項目


電源規格確認:電壓、相數、插座與負載

這是設備到貨當天最常爆的問題。

四個要確認的欄位

一、電壓。台灣一般插座是 AC 110V,但很多實驗室設備是 AC 220V。

以站上機種為例:三款均質機(HR-28K/HR-28KD、HR-35KH、HR-30KP)標示 AC 220V 50/60Hz;加熱磁石攪拌器 SH-280/SH-310 與 SH-550 標示 AC 110V;頂置式攪拌機 MXB/MRB 系列標示 AC 110V 50/60Hz,並列有 AC 220V 50/60Hz 可選配。

同一個實驗室裡混用兩種電壓是常態,所以規劃時要確認每個工作位需要哪一種、各要幾個。

二、相數。一般設備是單相,大型高功率設備(大型高溫爐、部分冷凍設備)可能需要三相。

三、插座數量與位置。常見的低估是只算「主機數量」,忘了每台設備可能還有周邊(控制器、記錄器、循環冷卻)。

四、負載與迴路配置。加熱類設備功率高——例如站上 SH-550 標示功率 1000 W。多台加熱設備接在同一迴路上,跳電是遲早的事。

三個實務建議

一、把高功率設備分到獨立迴路。加熱板、高溫爐、烘箱這類設備各自獨立,不要與精密儀器共用。

二、精密儀器盡量獨立迴路並考慮穩壓。與大功率設備共用迴路時,設備啟停造成的電壓波動會影響量測穩定度。

三、預留 20% 以上的插座餘裕。這是最便宜的預留項目。

我們整理站上型錄的規格表時,把電源欄位單獨拉出來看,發現一件對規劃很有用的事:同一個品類裡電壓可以不同。加熱磁石攪拌器是 AC 110V,均質機是 AC 220V——兩者都屬於「前處理設備」,實務上常放在同一個工作區。如果規劃時只按「區域」配電而沒有按「設備」逐台確認,就會出現同一張檯面上有設備插不上的狀況。設備清單確定後,電源欄位要逐台列出來核對。

設備接地為什麼重要

接地常被當成「有做就好」的項目,但它同時關係到安全與量測品質。

安全面:漏電保護

設備外殼若因絕緣劣化而帶電,接地提供電流的安全路徑,並讓保護裝置動作。

實驗室環境常有水、有腐蝕性蒸氣,絕緣劣化的速度比一般辦公環境快。

量測面:雜訊干擾

這一項比較少被提到,但對精密量測影響直接。

沒有妥善接地時,設備容易受到周圍電磁雜訊影響。對電子天平、溫度記錄器、微弱訊號量測這類應用,表現為讀數跳動或漂移——很容易被誤判成儀器故障。

規劃階段該注意的

  1. 每個工作位都要有接地
  2. 精密量測區的接地建議與大功率設備分開
  3. 設備進場時確認接地確實連接,而不只是插頭有三根腳

溫度量測與記錄的設備選型見溫度記錄器選購指南;儀器校正與追溯性見實驗室儀器校正完整指南

常見問題

實驗室規劃要先確定哪些事?

三件事:實驗項目清單(逐項列出試劑、前處理步驟、量測儀器與特殊條件)、同時作業人數(決定檯面長度、走道寬度與水電點數量)、未來三年擴充需求。第三項最常被跳過也最貴——預留應該預留「水電排風接點」而不只是空地,因為空地事後可以清出來,接點事後補要動到既有裝修。排風管路是三者中事後補救最麻煩的。

實驗室怎麼分區?動線怎麼排?

四個基本分區:樣品收受與暫存(靠近入口)、前處理(靠近排風與水源)、儀器量測(遠離震動與熱源)、清洗與廢棄(動線末端)。動線應該單向不回頭:樣品進場 → 前處理 → 量測 → 清洗與廢棄。關鍵是清洗區不應排在樣品區與前處理區之間,否則乾淨的樣品會經過髒的區域。另外天平要遠離震動源與氣流、熱源不要緊鄰溫度敏感儀器、走道寬度要能推設備進出。

哪些實驗室設備需要排風?

看兩個條件:會不會產生揮發性蒸氣或有害氣體、以及操作溫度多高(加熱會加速揮發)。純水或無揮發性水溶液室溫操作通常不需要;使用揮發性有機溶劑需要局部排氣裝置,若同時加熱還應評估密閉設備;產生粉塵的研磨篩分需要局部排氣或密閉設備。法規要求對有害氣體蒸氣粉塵等作業場所「應採取密閉設備、局部排氣裝置、整體換氣裝置或以其他方法導入新鮮空氣」(職業安全衛生設施規則第292條)。

實驗室的電源要怎麼規劃?

四個欄位逐台確認:電壓(台灣一般插座 110V,但很多實驗室設備是 220V,同一實驗室混用是常態)、相數(大型高功率設備可能需三相)、插座數量與位置(別忘了周邊設備)、負載與迴路配置。三個建議:高功率加熱類設備分到獨立迴路、精密儀器盡量獨立迴路並考慮穩壓、預留 20% 以上插座餘裕。設備清單確定後要逐台列出電源欄位核對——同一品類裡電壓可能不同。

設備接地只是為了安全嗎?

不只。接地同時關係到安全與量測品質。安全面是漏電時提供電流的安全路徑並讓保護裝置動作,實驗室因為有水與腐蝕性蒸氣,絕緣劣化比一般環境快。量測面則影響雜訊——沒有妥善接地時,設備容易受周圍電磁雜訊影響,對電子天平、溫度記錄器、微弱訊號量測會表現為讀數跳動或漂移,很容易被誤判成儀器故障。精密量測區的接地建議與大功率設備分開。

規劃的三個優先順序

實驗室規劃可以很複雜,但如果只能先做三件事,是這三件。

  1. 先列實驗項目清單,再選設備。清單決定排風、電源與分區,順序反過來就會反覆改。
  2. 排風接點優先於一切預留。空地與插座事後還有辦法,排風管路事後補通常要重新拉管。
  3. 電源逐台核對,不按區域概算。同一品類的設備電壓可能不同,這是設備到貨當天最常爆的問題。

規劃完成、進到採購階段之後的流程(規格書、比價、驗收)見實驗室設備採購完整指南;供應商評估見實驗室設備供應商怎麼選。場地整備進度會直接吃掉設備的可用時程,年度預算怎麼從截止日往回推見實驗室設備交期要多久


規劃階段需要確認設備的電源與排風條件?

把預計採購的設備清單告訴我們,我們協助整理各機種的電壓、功率與環境條件,讓你在裝修前就能核對。站上沒列到的品項也可以問。
